成功案例 盐城盐都区地籍项目
盐城盐都区地籍项目2018-04-28
        一、 作业地点
        盐城市盐都区学富镇沈河村
        二、 作业时间
        作业前准备30分钟,包括设备调试安装、设备初始化
        工作时长:50分钟,扫描区域100户左右房子
        三、 数据结算
        通过IE处理pos数据,vsurprocess软件生成真彩点云以及全景照片,用时:1小时
        四、 绘图处理

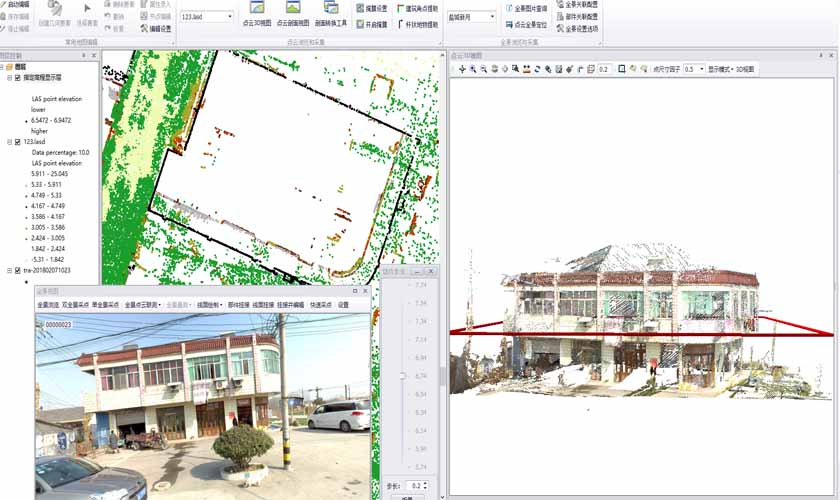

        利用vsurmap软件对点云数据进行绘图处理,该软件同时加载车载测量轨迹,全景照片,以及真彩点云,进行多方联动绘图,提高房屋绘制的精确度以及绘图效率

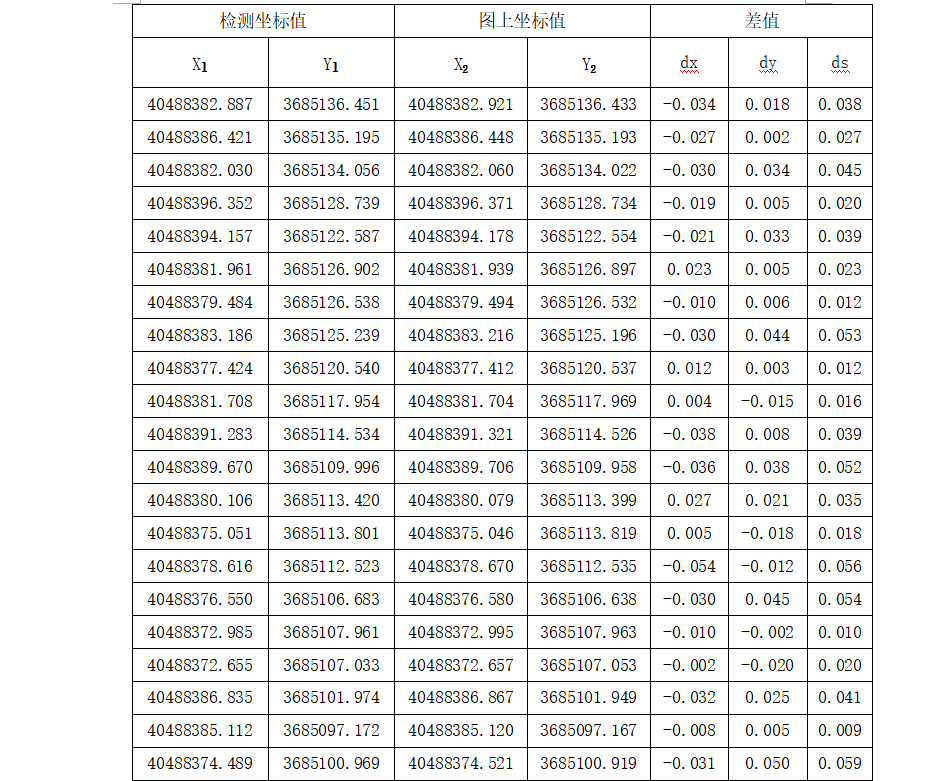

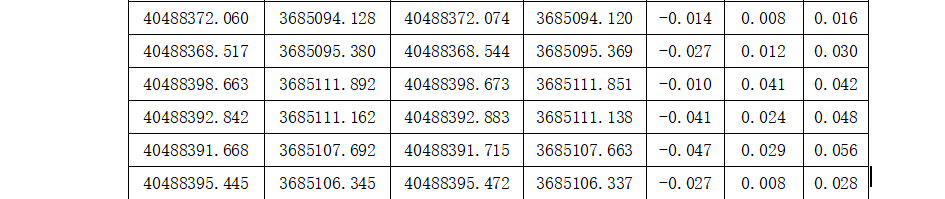

        五、 客户精度比对
